恒彩家装拥有天龙八部——形象部、放样部、砌墙部、开槽部、水电部、泥工部、木工部、油漆部,将工种细化,专人做专项,牢牢把控工程品质。砌筑工程属于隐蔽工程,在装修工程中是重要的环节之一,今天小编为大家详细介绍恒彩家装砌筑工程的流程,以及部分工程标准。
砌筑流程为清理基层——定位放线——抹灰层切割、凿除——植筋——浇筑止水带——砌砖——挂防裂网——抹灰——保养,为保证工程可以如期进行,工班师傅在施工前还要做如下准备:
01 砌筑工程流程
1、根据设计要求弹好砌墙定位线;

砌墙放线
2、砖浇水:砖必须在砌筑前一天浇水湿润,一般以水侵入砖四边1.5㎝为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙。

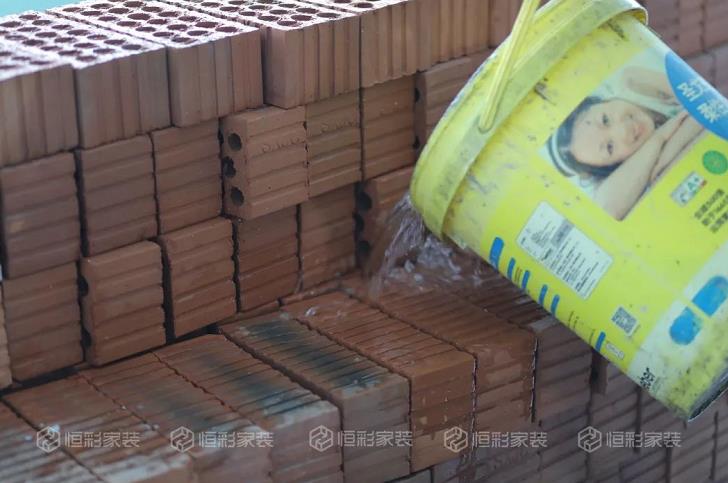

砖浇水浸润,恒彩装饰杭州十大装修公司品牌
3、自备施工工具:切割机、电钻、激光水准仪等。
4、剔除新老墙交界位置的原老墙粉刷层15cm以上、新砌墙位置的原顶粉刷层也应剔除。
02 砌筑工程部分标准
恒彩工地千万个,工程标准只有一个。每一位恒彩产业化工人都将秉承匠心,严格按照施工标准施工,保证工程质量,交付给业主一个满意的家、放心的家。

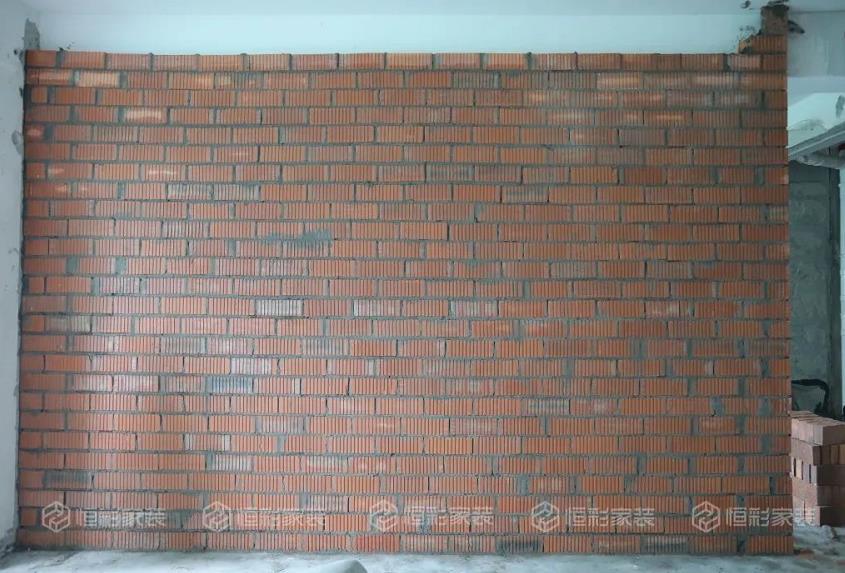

多孔砖大面
1止水梁浇筑标准
·卫生间、阳台等潮湿区域新砌墙体下方必须浇筑不低于 200mm的止梁,与墙体同宽;
·浇筑止水梁之前应切割、凿除原抹灰层;
·水平间距每 300mm植入一ф8倒“U”型纵向钢筋,植入基层50-60mm,露出地面160-180mm;横筋为4根ф10带服钢筋在纵筋内侧,绑扎连接;上下两层间距150mm,植入墙体100-120mm,末端做180℃弯钩;
·宜采用重量配合比1:2:3:5(水:水泥:砂:石子),强度等级C20 的防水混凝土;
·浇筑完毕终凝后开始湿润保养,保养周期满14天。

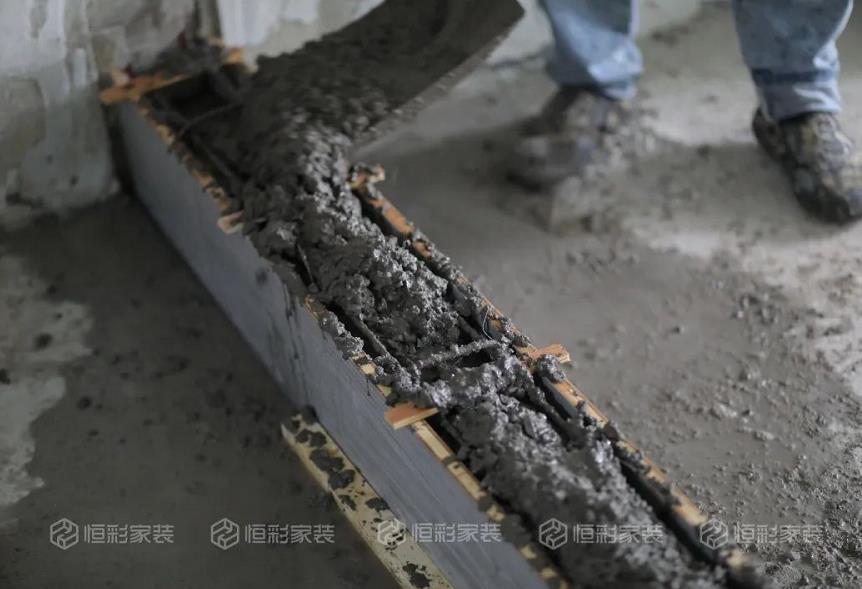

止水梁钢筋砼浇筑
2墙体植筋标准
·连接处老墙体为混凝土结构;
·植入老墙体100-120mm ,搭接新体≥700mm,末端做180℃弯钩;
·拉结筋垂直间距≤500mm。

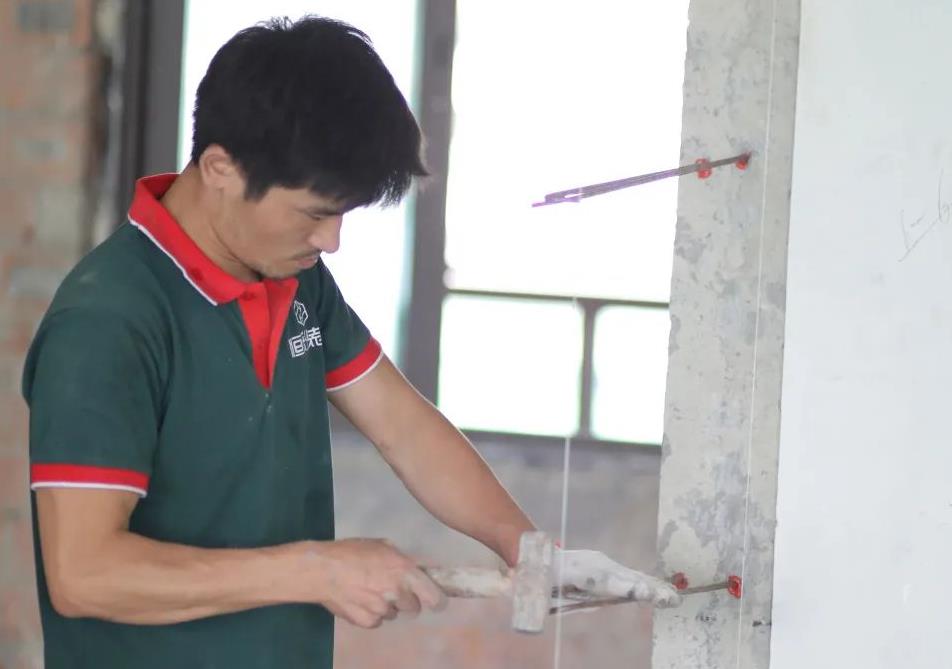

新老墙植筋拉结
3门洞过梁标准
·门洞过梁优先使用厚度≥80mm的混凝土预制梁;
·门洞≤1000mm,过梁可选用40x40mm镀锌角钢替代;
·当1000mm≤门洞≤1700mm时,应选用60x60mm镀锌角钢或厚度≥100mm的混凝土预制梁;
·门洞>1700mm,应采用混凝土现浇过梁;
·过两端搭接墙体宜为120-150mm(现浇混凝土梁宜≥200mm);
4砌体砌筑标准
·纵横向灰缝8-12mm,砂浆饱满率≥90%;

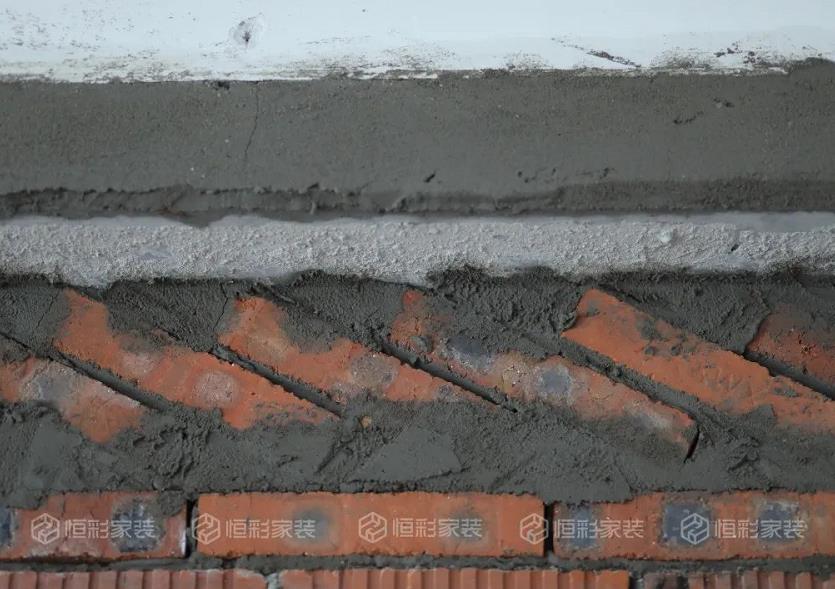

·封顶砖应斜砌,墙体砌完成保养14天后斜砌封顶,斜角宜为60°左右。pc砖可砌筑到顶,砌体与原顶交界处空隙应做塞缝处理;

·新老砖墙搭砌应做马牙槎,每槎间距300mm;
·混凝土空心砖搭砌应为整砖1/2;
·当砌筑墙高超过4m,每间隔2m 应浇筑一道混凝土水平系梁,梁厚度≥120mm,与墙同宽;当砌筑墙体长度大于 5m,中间应浇筑构造柱;
·采用PC砌筑应使用PC砖专用砌筑砂浆,灰缝 6mm 左右,均匀饱满,且砖块不应断裂缺棱。
砌筑挂线找垂、红外线找垂在墙体砌筑中广泛使用。

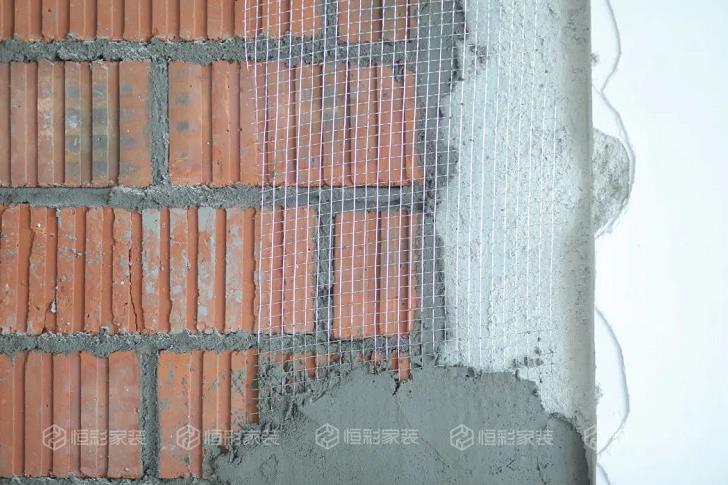

5挂钢丝网标准
·钢丝网宽度应不小于30cm,两边搭接;
·当粉刷厚度大于等于2.5cm时应分层粉刷并挂钢丝网做加强处理。

03 抹灰工程流程
基层清理 → 找规矩、弹线→ 做灰饼、冲筋 → 做护角 →抹底灰、挂网、抹中层灰、抹面层灰 → 清理、养护→ 验收
04 抹灰工程部分标准

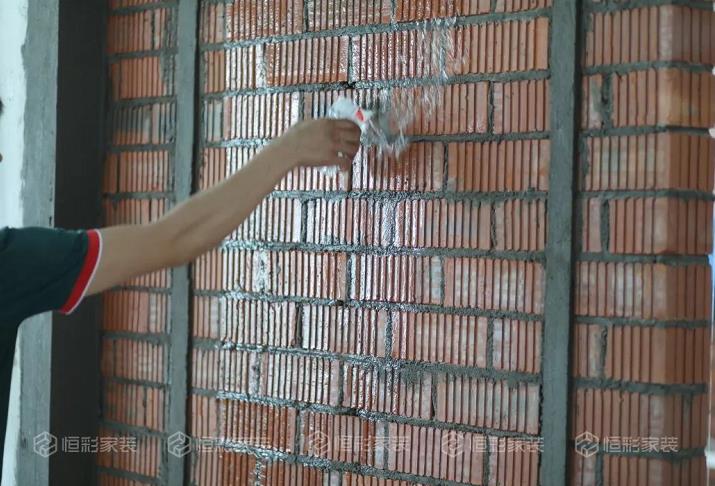

·灰饼、冲筋间距应不大于1500mm,保证刮尺在刮灰过程中每次都能有定位点;
·抹灰前,应润湿墙面,利用红外水平仪定位放线,确保墙体的平整度、垂直度;
·抹灰、砌筑砂浆配合比宜为1:2:6(水:水泥:砂),强度等级宜为c15;
·砂浆应随拌随用,每盘砂浆应在2h内用完;

·每道抹灰厚度宜为6-10mm,当抹灰总厚度超过25mm,应增加钢丝网做加强处理;
·新老墙搭接处应铲除老墙抹灰层,搭接缝剔20mm 宽“V”字槽,挂宽度≥200mm钢丝网,每边搭接不小于100mm;
·PC砖墙应采用专用PC砖界面剂抹面。
截止到这里,恒彩家装“天龙八部——砌筑工程”就基本完成啦,下一期我们将更新3D放样工程标准,敬请期待吧!
